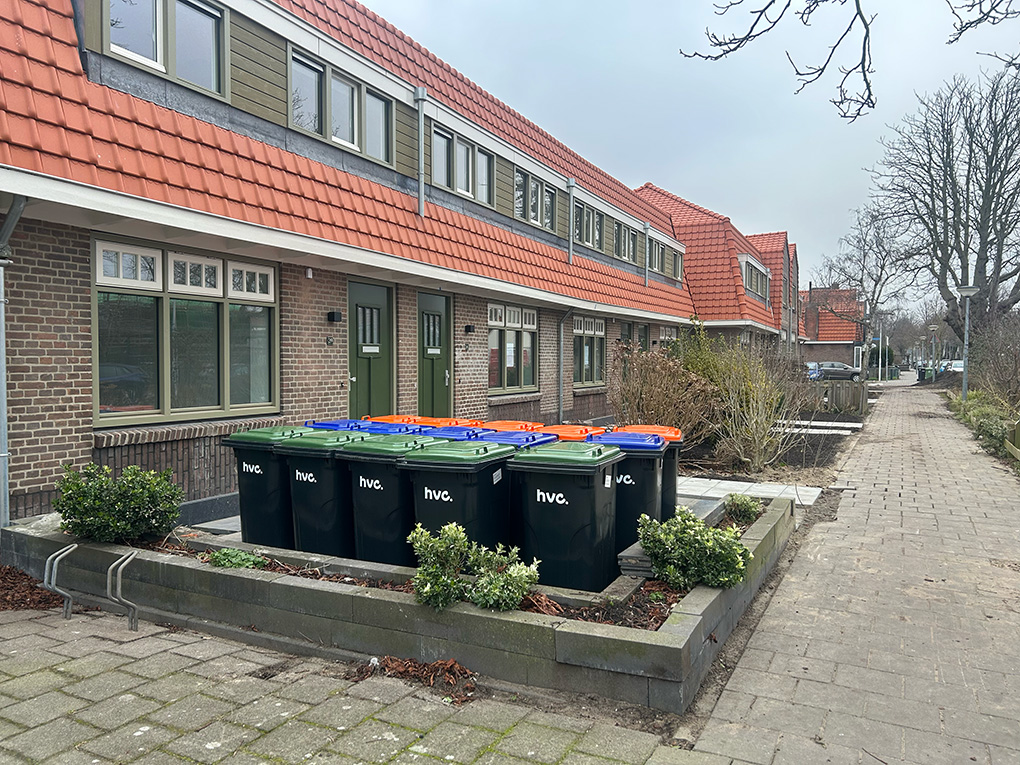

De gerenoveerde woningen aan het Troelstraplein (nummer 39 tot en met 51) en de Rozenstraat 11 in Koog aan de Zaan staan nog altijd leeg. Dat terwijl in november Parteon beloofde deze huurwoningen 22 januari op te leveren. Volgens de woningcorporatie heeft dit te maken met de aansluiting op water en elektra. Een nieuwe opleverdatum kan Parteon vooralsnog niet geven aan De Orkaan.
Van buiten en binnen (als je door het raam kijkt) zien de woningen er zo goed als gebruiksklaar uit. De gerenoveerde woningen zijn gasloos en zullen gaan draaien op warmtepompen. Als de woningen zijn aangesloten, is het nog drie weken wachten voor nieuwe en terugkerende huurders, voordat Parteon de woningen kan opleveren. Parteon laat weten:
‘We weten nog niet wanneer we stroom hebben in de woningen. We wachten op een definitieve planning van de uitvoerende partijen van netbeheerder Liander. Zodra we die hebben, informeren we de betreffende huurders direct. We vinden dit een vervelende situatie voor de huurders.’

Het aanvragen van een aansluiting moet maanden van tevoren gebeuren volgens de woningcorporatie. Volgens Parteon is dit dan ook op tijd gebeurd. Op de website van Liander valt te lezen dat de gemiddelde doorlooptijd voor een tijdelijke of nieuwe stroomaansluiting in de regio Amsterdam vier maanden is.
Project Oud Koog
Parteon is sinds 2022 bezig met de voorbereiding van het project Oud Koog, waar ook deze woningen onder vallen. In februari 2025 begon de renovatie. Naast het renoveren wordt er ook veel en al lang overlegd. Parteon:
‘Om dit project mogelijk te maken, zijn er twee nieuwe transformatorstations nodig in de wijk. De leidingtracés in de wijk zijn namelijk verouderd. We zijn al jaren in overleg met de gemeente en netbeheerder Liander om dit voor te bereiden. Dit zijn lange trajecten.’

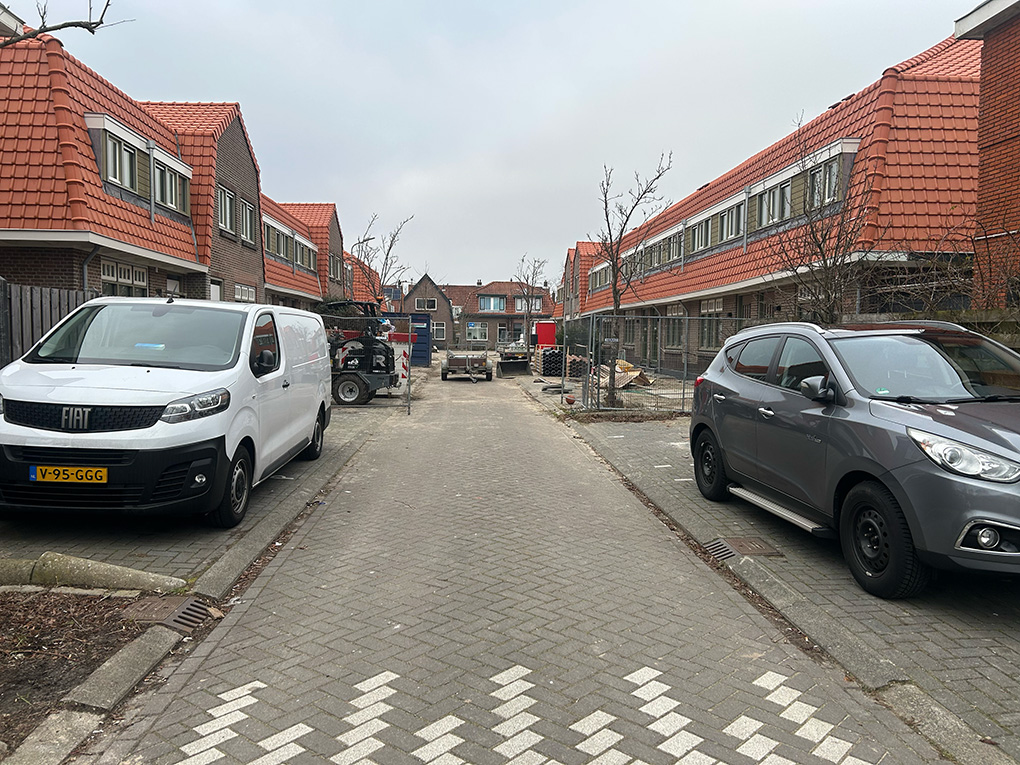

De Parteon-woningen aan de Vioolstraat en Tulpstraat hadden ook een opknapbeurt nodig, en ook die woningen zijn zo goed als af. Echter hier ook nog geen terugkerende of nieuwe huurders, vanwege hetzelfde probleem. Parteon:
‘Het evendeel van de Vioolstraat kunnen we opleveren drie weken nadat de woningen zijn voorzien van stroom. De overige woningen moeten wachten op de aanleg van het trafostation aan het Troelstraplein.’

Terugkerend fenomeen
Wachten op Liander in Koog aan de Zaan: het is een terugkerend fenomeen. Halverwege januari schreven we over een nieuwbouwproject aan het Loodwitmolenpad, niet ver van het Troelstraplein af.
Volgens de planning zouden de kopers van de acht woningen in december 2025 hun intrek nemen, maar niets bleek minder waar. De woningen waren af op de aansluiting van Liander na, en dus waren de woningen onbewoonbaar.
We spraken toen met het bouwbedrijf TBP Bouw uit Wormerveer. Volgens de bouwer had Liander te kampen met personeelstekort en organisatorische chaos. Ook sprak TBP Bouw over problemen op het elektriciteitsnet. Die problemen zijn duidelijk zichtbaar op de capaciteitskaart van Netbeheer Nederland. Daarop kleurt heel Oud Koog, en eigenlijk vrijwel de hele Zaanstreek, rood. Dat betekent een tekort aan capaciteit. Het uitbreiden van het stroomnet heeft volgens de website van Liander een doorlooptijd van drie jaar.
Door: Rick Nieborg (tekst en beeld), info: Netbeheer Nederland, projectsite Oud Koog, bewonersbrief van project Oud Koog, website Liander, communicatie Parteon, een bezoekje aan Koog en eerder nieuws op De Orkaan.
